鍋爐煙氣脫硫設備鱗片防腐施工技術方案--江蘇悅中悅工程技術有限公司

鍋爐煙氣脫硫設備鱗片防腐施工技術方案
--江蘇悅中悅高空工程有限公司
第一部分:編制說明
1.1編制原則:
我公司在結合施工規范及我公司以往的施工經驗的基礎上,經過充分的研究和論證,本著對工程負責的原則,以科學、嚴謹?shù)膽B(tài)度編寫了本施工組織設計。
我公司將在本施工組織設計作為施工的綱領性文件,用以指導工程的施工與管理,以確保各項管理目標的實現。同時,我們按ISO9001質量管理體系進行有效運轉,體現“以質量管理為中心,視工程質量為生命;堅持以人為本,嚴格過程控制,持續質量改進,努力完善保修服務,為業主提供滿意的產品”的公司質量方針。
1.2編制依據:
1.2.1《化工設備、管道防腐蝕施工及驗收規范》HGJ229-91
1.2.2《涂裝前鋼材表面銹蝕等級和除銹等級》GB8923-88
1.2.3《施工高處作業安全技術規范》JGJ80-91
1.2.4 GBJ46-88《施工現場臨時用電安全技術規范》
1.2.5 GB50046-95《工業建筑防腐蝕設計規范》
1.2.6 GB50212-2002《建筑防腐蝕工程施工及驗收規范》
1.2.7 HG/T2640-2004《玻璃鱗片襯里施工技術條件》
1.2.8 GB8923-88《涂裝前鋼材表現銹蝕和除銹等級》
1.2.9 HGJ229-91《工業設備、管道防腐蝕工程施工及驗收規范》
1.2.10 《工業設備、管道防腐蝕工程施工及驗收規范》HGJ229-91
第二部分: 工程概況
一、工程概況:

江蘇瑞洪鹽業有限公司3*75T/H鍋爐煙氣脫硫超凈排放工程脫硫設備防腐施工分包工程,工程面積約3580m2。該裝置根據圖紙設計要求,脫硫設備內壁采用玻璃鱗片膠泥防腐。

二、工程目標:
1. 質量目標:
分段驗收的防腐工程一次交驗合格率100%;
分部工程優良率100%;
單位工程為“優良工程”。
2. 安全目標::
無群死群傷事故;
無重大人生傷亡事故;
無重大人為責任的機械設備事故;
無違章作業和違章指揮。
3. 環境目標:
力爭將施工對環境的影響降到最低;
經常性保證作業環境清潔、有序;
定期清理施工垃圾;
定點堆放施工廢料、廢桶;
三、選用材料的物理性能和配比
1、玻璃鱗片樹脂膠泥
玻璃鱗片膠泥是一種可代替玻璃鋼襯里的最佳防腐蝕涂料。它是目前新開發的一種新型長效防腐材料料,是以高溫耐腐蝕的樹脂為成膜物質,加入玻璃鱗片為填料所組成的厚漿型材料;使用壽命長,一般在5年以上。
玻璃鱗片膠泥具有下列優點:(1)玻璃鱗片樹脂涂料抗?jié)B性能遠遠優于玻璃鋼襯里,不易產生介質擴散,可有效避免金屬設備基體腐蝕,防止防腐層剝離。(2)涂層固化后,收縮率小。由于玻璃鱗片在涂料中分散疊合,分散了應力。各接觸面的殘余應力小,故膨脹系數小。(3)耐磨性強??沽鲃咏橘|(zhì)的摩擦力強。(4)修復性好。局部破壞可以修補。(5)可常溫或加熱固化,施工方便。
玻璃鱗片樹脂涂料的耐腐蝕性能取決于樹脂成膜物的種類,而玻璃鱗片填料起到增加強度、抗沖抗磨、抗?jié)B屏障、耐腐蝕的作用。玻璃鱗片在涂層中是平行重疊排列的。如2mm厚的玻璃鱗片樹脂涂層中,極薄的玻璃鱗片約有260片,對介質的滲透、腐蝕起多層屏障作用。阻止介質滲透后能力特別強。
玻璃鱗片涂層對介質透露的阻力大、抗蝕性能好。它的使用壽命與涂層厚度有關,與厚度平方成正比,與介質的擴散系數成反比。涂層有一定厚度和附著力是使用壽命的保證。
第三部分:施工部署
3.1施工流水段劃分:
3.1.1清污為一個施工段
3.1.2腳手架搭拆為一個施工段
3.1.3 設備表面打磨、噴砂為一個施工段
3.1.4設備表面清理、涂刷底涂為個施工段
3.1.5 整體刮涂玻璃鱗片為一個施工段
3.1.6 不易保證質量處做玻璃鋼加強為一個施工段
3.1.7 最后涂裝面涂為一個施工階段
3.2施工準備
3.2.1技術準備
組織技術人員熟悉圖紙、掌握設計原理,按施工組織設計,規范和質量評定標準做好技術交底,編制材料計劃和各分部分項技術措施。
3.2.2工程材料準備
自購材料,組織人員對所用材料廠家對其材料的產品質檢報告,合格證進行復檢。發現問題并及時 和甲方及監理協商,對每一批材料的進場在甲方和監理的監督下對材料復檢,做到不使用不合格的產品。
3.2.3生產準備
施工用電
施工用電為鋁芯或銅芯橡皮線,動力線和照明線分開,并按規程設置漏電保護裝置。
3.2.4機械設備準備
根據施工組織設計,對施工機械全部進行檢修,使機械設備處于完好待命狀態,制訂機械設備進場計劃,滿足工程需求。
3.2.5勞動力準備
根據本工程特點,我公司將安排技術能力強、業務素質高的專業施工隊伍和施工班組,及時安排進場,由項目部統一指揮,協調施工,加快施工進度,提高工程質量,并保證工程能連續施工。
對所有進場施工隊伍先進行勞動紀律、法律法規和安全技術操作等方面的教育,做到文明施工、遵章守紀。
3.3管理機構設置
該工程將實施項目法施工,建立一個合理的、精干的、高效率項目部、全面履行合同、對工程施工進行組織、指揮、管理、協調和控制等五大職能,協調內外部及人員間關系,發揮各項業務職能的能動作用,滿足現場的施工準備、作業計劃、生產調度、技術管理、質量控制、安全施工、物資、機具、成本校算、計量試驗、生活、文明施工等需要,對本工程的質量、安全文明施工、工期、成本、服務全面負責,確保各項管理目標的完全實現。
3.4工程項目專業配置
根據本工程的施工內容,在工程進展中必須確保各專業配置齊全,   做到每項施工內容都有科學、合理、專業的對口和管理,切實做到不同專業配置齊全,切實做到不同專業之間的配合和銜接,在本工程中大范圍配置為架子工施工專業、除銹工專業和防腐工施工專業。
3.5主要材料供應計劃及材料質量保證措施
1)對玻璃鱗片及附屬材料等采用分批進入現場(根據實際工程量)
2)材料的質量保證措施
建立合格材料供應商的檔案,并對進場的材料按廠家、品種、規格、材質型號等方面進行檢查,要求必須符合國家質量標準,并要具有產品質量合格證,不合格者,立即清場,不得投入使用。
第四部分:主要施工工藝
4.1腳手架
4.1腳手架
4.1.1脫硫塔內腳手架用滿堂紅,搭設應牢固。
4.1.2腳手架采用鋼管搭設。
4.1.3結構腳手架立桿間距不得大于1.5m,大橫桿間距不得大于1.2m,小橫桿間距不得大于1m。
4.1.4腳手架必須按結構拉接牢固,掛結點垂直距離不得超過4m,水平距離不得在于6m,縱向內外排立桿之間設置剪刀撐,間距控制在15~20m一個
4.1.5腳手架操作面滿鋪架板,離塔壁不得大于300mm,不得有空隙和探頭板、飛跳板,嚴禁用竹笆做腳手板。操作面外側設兩道護身欄和一道擋腳板。
4.1.6腳手架高度在10m以上的腳手板,縱向必須設剪力撐,其寬度不得超過7根立桿,與水平面頭角為45~60度,高度在20m以下的必須設置正反斜支撐。
4.1.7腳手架派專人負責日常管理及檢查,拆除時按規定程序進行。
4.2噴砂除銹
技術要求:基體表面要求清潔,而具有一定的粗糙度,即達到GB8923-88《涂裝前鋼材表面銹蝕等級》的除銹標準、HGJ229-91《工業設備防腐蝕工程施工及驗收規范》的Sa2.5級除銹標準,徹底除凈表面的油質、氧化皮、銹蝕等一切雜物。并用干燥、潔凈的壓縮空氣清除粉塵。表面無任何可見的殘留物,呈現金屬均一本色,并有一定的粗糙度。
噴砂的主要參數應注意以下幾點:
(1)噴砂距離:指噴砂嘴端面到基材表面的直線距離。隨著噴砂距離的增加,磨料對基材表面的沖刷作用減弱,同時磨料分散。該參數的選擇取決于噴砂方式、空氣壓力大小以及工件的具體情況。合適的距離既能使表面達到一定的粗糙度,又有較高的噴砂效率,同時要避免磨料給表面造成很大的壓應力和避免工件發生變形。一般控制在100~300mm的范圍內。壓力或噴砂距離比射吸式要長。
(2)噴砂角度:指磨料噴射的軸線與基材表面的夾角,應保持在60~75度的范圍內,要避免成90度。以防止砂粒嵌入表面。
(3)空氣壓力:以壓縮空氣為動力,供給噴砂裝置進口的壓力。隨壓力升高,磨料噴射速度增加,對表面沖刷作用加劇,磨料破碎率提高。因此壓力的選擇要考慮到磨料的粗細,工件厚薄及表面粗糙度的要求。壓力式噴砂一般為0.3~0.5Mpa,射吸式噴砂為0.5~0.6Mpa。壓力式噴砂要考慮到噴砂管較長造成的壓力損失,應適當提高壓力。
(4)噴砂嘴孔徑:在空氣壓力一定的情況下,噴嘴孔徑加大,空氣耗量和出砂量增加,噴砂效率提高??讖降倪x擇受空氣供給量的制約,一般為8~15mm。由于磨損,當噴砂嘴孔徑增大25%時,應更換新噴嘴。
(5)噴砂槍的移動速度:通過噴砂槍和工件表面的相對移動來獲得均勻的粗化面。移動速度無嚴格要求,主要視表面粗化的均勻性來控制噴砂時間,過長的噴砂時間會導致不希望的表面結構。
噴砂質量要求與控制:
噴砂質量直接影響到涂層的結合強度,因而在表面處理的噴砂質量技術要求標準中提出了嚴格要求,確定為最高等級。噴砂質量主要指標有以下三個方面。
(1)表面凈化和活化程度:噴砂后的表面應無油、無脂、無污物、無軋制鐵鱗、無銹斑、無腐蝕物、無氧化物、無油漆及其他外來物。對于金屬基材,應露出均質的金屬本色。這種表面被稱之為“活化”的表面。
(2)表面粗糙度:30-80微米。
(3)噴砂表面的均勻性:基材被噴砂粗化的狀況應該在整個表面上是均勻的,不應出現所謂的“花斑”現象。
磨料硬度要達到要求,且含水率不得大于1%,壓縮空氣要干燥。
(4)表面處理完畢后,驗收合格后,才能進行下道工序。
4.3底漆、面漆涂裝工藝
4.3.1涂裝前還應對處理過的表面進行清理,除去灰塵雜物,經檢查合格后方可涂裝。
4.3.2使用涂料時,應攪拌均勻,對雙組份涂料要嚴格按說明配比,不能隨意更改。
4.3.3施工溫度、濕度要按說明書要求,如遇雨、霧、大風天氣不得進行施工。
4.3.4涂層的第一道漆膜表干后,方可進行下道涂層施工,涂刷時層間要縱橫交錯,均勻涂刷,每層應往復進行;
4.3.5 底涂涂刷濕膜厚度不小于60微米,面涂涂刷濕膜厚度不小于60微米。
4.4玻璃鱗片膠泥施工工藝:
4.4.1鱗片襯里防腐層的結構組成
鱗片襯里防腐層主要由底漆涂層、鱗片膠泥層、厚漿型面漆層組成??紤]到鱗片襯里本體強度較低且揉韌性較差,易于因固化成型殘余應力、負載應力、連接螺栓緊固應力、環境熱應力及形變應力等作用引發微裂紋或脆性開裂,故在設備的陰陽角區、內件支撐結構區和高溫差環境區的襯層結構中采用局部玻璃鋼補強復合結構;在設備內支撐梁、架區采用鱗片膠泥襯里與玻璃鋼復合結構。
4.4.2玻璃鱗片膠泥襯里施工工藝:
鱗片膠泥材料的調配
配制比例:膠泥:引發劑:促進劑=100:2~4:1~4(重量比)(根據氣候條件調節);調配好后用手持攪拌機充分攪拌均勻。
使用泥抹子與滾筒進行施工,確保每一層鱗片刮涂厚度不高于 0.8~1.2mm 厚
固化后方可進行下一道施工,依次刮涂,設計厚度為2mm。
(1) 施工料凝膠時間的控制
所謂凝膠時間,從施工角度講就是施工料配制后的有效使用時間,這一時間的有效控制是方便施工和保證施工質量的前提??刂颇z時間應兼顧:固化劑用量范疇(或最佳用量)根據溫度變化增減配比量。
力學性能
一次配料量;施工人員單位施工能力;施工現場條件(包括溫度、濕度、配料場所與施工現場的距離);被防護設備及零部件施工難度等幾個方面的問題。通過凝膠時間的控制可避免材料浪費,人員窩工,防腐層固化不足或過早凝膠等質量事故。有利于降低成本,提高工效,保證質量。一般情況,固化劑用量需在施工現場先行調試后確定。
(2) 界面生成氣泡的消除
盡管在混合料配制時已采用真空攪拌技術來解決氣泡大量包裹的問題,但這僅是消泡技術的一個方面。由于鱗片襯里材料填料量大、十分粘稠,在大氣中任何條件下的翻動及攪拌、堆灘都會產生來自料體與空氣間界面間裹入的大量空氣,形成氣泡。此外,在鱗片襯里涂抹過程中,被防護表面與涂層間也不可避免地要包裹進許多空氣,形成氣泡。鑒于上述兩類氣泡均是由界面包裹進空氣生成的,故稱之為界面生成氣泡。對于界面生成氣泡的消除,主要可從抑制生成及滾壓消除兩方面入手。抑制生成是從控制施工操作入手,對施工人員提出兩個方面的要求:
① 施工用料在施工作業中嚴禁隨意攪動。托料、上抹刀、刮抹依此循序進行。應盡可能減少隨意翻動,堆積等習慣性行為;
② 刮抹時,抹刀應與被抹面保持一適當角度,施工操作應沿夾角方向適當速度推抹,使膠料沿被防護表面逐漸涂敷,達到使界面間空氣在涂抹中不斷自界面間推擠出。嚴禁將料堆積于防護表面,然后四周灘開式的攤涂。
③滾壓作業
滾壓作業是鱗片襯里施工特有的一道工序,其方法是用專門制作的沾有少量滾壓液的羊毛滾在已施工鏝抹定位的鱗片襯里表面往復滾動施壓。其主要作用一是除去襯層表面氣泡;二是將已鏝抹定位的鱗片襯里層壓實、壓光、壓平整;三是使襯層內的鱗片體位呈水平狀倒伏排列;四是調整已鏝抹定位的鱗片襯里的端界面呈坡狀,以利端界面搭接。在滾壓作業時,應特別注意以下幾點:一是滾壓液不可浸沾過多;二是不可漏滾;三是當襯層出現流淌現象時,應多次重復滾壓。
④表面流淌性的抑制
鱗片襯里涂抹后的流淌性是由高分子材料的特性及鱗片襯里本身因重力懸垂產生的墜流引起的。盡管在材料配方中已考慮此問題,但由于樹脂粘度是隨溫度變化的,故還需視現場環境氣溫條件加以調整。眾所周知,大分子在由單一分子的線性結構向多分子網狀結構的轉變過程需要有一定的時間。在此期間,分子的活性及其自身的重力使其具有較強的流淌性,而任何輕微的流淌都足以破壞表面質量,這不僅給下一道施工帶來麻煩,
⑤襯里層間界面及端界面處理
防腐蝕襯里施工界面粘接強度,歷來為防腐界所重視。施工界面處理的好壞,直接影響施工質量及襯層壽命。因此,在施工過程中,要求界面必須保持清潔,無雜物、無污染。滴料及明確的流淌痕應打磨除去。又由于鱗片襯里每次施工只能是區域性的,因此,就有一個端界面處理問題。在施工中,端界面必須采用搭接,不允許對接。因為端界面形狀自由性較大,對接難以保證兩端面相互間有效密合,鱗片排列亦處于不良狀態,使其成為防腐蝕薄弱點。此外,每層施工的端界面應盡可能相互錯開,使其處于逐層封閉狀態。
⑥襯層厚度控制
控制厚度的目的在于使整個被防護表面具有近似等同的抗腐蝕能力,避免局部首先破壞。此外,控制厚度還可以有效地降低材料投資成本。為了便于有效控制,施工中規定每層施工用料采用不同的顏色,這樣,操作者可通過對顏色的遮蓋程度來間接控制及反映施工厚度,從而達到控制厚度之效果。實踐證明,對有一定施工經驗的施工人員,此方法基本可控制施工厚度。
⑦鱗片的定向排列
鱗片在襯層中的定向有序排列,是鱗片襯里抗介質滲透結構形成的前提。所謂定向有序,就是使鱗片成垂直于介質滲透方向有序的疊壓排列。在施工中,這主要靠有序的涂抹及滾壓來實現。定向涂抹及滾壓使具有失穩性的豎直鱗片受到一個側推力,迫其成為穩定性極好的倒伏狀態,使之成為定向有序排列。
⑧鱗片襯里修補
在鱗片襯里施工中,不可避免地會出現的施工缺陷,因此必須通過修補,將經檢測確認的襯里施工質量缺陷完全消除。一般下列質量缺陷必需進行修補處理:a、襯層針孔;b、表面損傷;c、層內有顯見雜物;d、襯層厚度不足區;e、襯層固化不足區;f、表面流淌;g、腳手架支撐點拆除后補涂。其修補過程是:首先用砂輪機將檢查出來的缺陷處打磨成平滑的波形凹坑(針孔打磨至金屬基體表面),且務必將缺陷完全消除,而后用溶劑擦洗干凈打磨區,按鱗片襯里施工方法逐次補涂;對漏滾、表面流淌質量缺陷實施調整型修補。即將漏滾麻面、流淌痕打磨平滑用溶劑擦洗干凈后,填平補齊,滾壓合格即可。
對第一道鱗片襯里未硬化、漏電點、夾雜物、碰傷等質量缺陷實施挖除型修補。襯里缺陷區打磨坑邊沿坡度為(15~25)o,用溶劑擦洗干凈后按鱗片襯里施工方法逐次補涂。對第二道鱗片襯里漏電點、碰傷質量缺陷實施兩道一起挖除型修補,需用砂輪機將缺陷處打磨至底漆后用溶劑擦洗干凈,按鱗片襯里施工方法逐次補涂。
⑨玻璃鱗片膠泥涂層的質量控制:玻璃鱗片膠泥涂層的質量好壞直接影響其腐蝕性能和使用壽命,因此應對鱗片膠泥涂層質量加強嚴格控制。涂層的最終檢測項目主要有:
外觀缺陷檢查:通過目測方法,外觀表現應無缺陷。
硬度:常用巴柯爾硬度來檢測,一般要求表面的硬度值不低于材料性能指標提供值的90%。
針孔檢查:采用電火花檢測器,以基材和檢測器的探頭為正負極,加以20kv/mm的高壓,以測試涂層響缺陷及不連續點。
4.4.3鱗片襯里的局部結構增強
由于鱗片為分散不連續填料,其配制而成的鱗片襯里材料的內聚強度較之玻璃鋼低得多。
因此,針對襯層易受應力破壞的弱點,必須對設備內件及其支撐結構區、螺栓緊固應力作用區、動態應力作用區(如物料進出管,物料濺落區)、設備陰陽角應力集中區采取玻璃布補強措施。
(1) 設備陰陽角區襯里結構
在設備的陰陽角(即尖角部位)區,鱗片襯里因設備尖角結構的影響,對應力的作用十分敏感,極易在尖角部位形成應力集中,引發微裂紋,進而導致襯層局部開裂破壞(俗稱角裂)。而鱗片襯里在固化成型過程或設備運行中,不可避免的要受到收縮殘余應力和環境熱應力的作用影響。因此在設備陰陽角區應采用鱗片-玻璃鋼復合襯里結構,即在完成該區域規定的鱗片襯里作業后,在該區域再增加一層粗纖氈補強層,以防止尖角應力開裂。補強范圍為沿尖角各向200mm寬。具體補強結構見圖1。

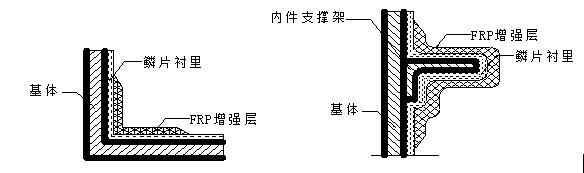

圖1、設備陰陽角區襯里補強結構示意       圖2、設備內支承架區襯里補強結構示意

⑵ 內支承架區襯里結構
在設備的內支承架區,襯里將可能承受被支撐部件的負載應力;腐蝕物料流動,特別是含有固體含量物料的沖刷磨損;內件震顫和擠壓引起的疲勞應力;裝置停車檢修時引起的機械力等作用。極易在內支承架部位形成應力作用導致襯層開裂。因此在完成該區域規定襯里結構施工后,在設備內支承架區應增加兩層粗纖氈補強層,以防止應力開裂。補強范圍為全結構并自內支承架焊縫外延200mm。
⑶ 內支承梁區襯里結構
在設備的內支承梁區,襯里將承受支承梁自重形變應力作用;被支撐部件自身的震顫和擠壓引發的疲勞應力作用;含固體物料的沖刷磨損。極易在內支承架區形成應力或疲勞導致襯層重度磨損或應力破壞。因此在完成該區域規定襯里結構施工后,在設備內支承架區應增加兩層粗纖氈補強層,以防止應力疲勞開裂,補強范圍為全結構。若該內支承架位于重度磨損區,則應在補強層外增加耐磨層。

第五部分:施工平面圖及工器具、人員計劃
一、施工現場總平面布置
1、服從建設單位的安排,施工材料堆放整齊、有序、按規定,施工場地內做好文明、清潔、安全、衛生、噪音、垃圾的排放及車輛的進出應符合場規和地方法規的規定。
2、在施工現場布置五牌一圖,配置一定數量的消防器材,勞保用品。
3、要備有一定數量的解毒藥品。
二、施工機械機具計劃(詳見后附擬投入主要施工機械設備表)
表1 擬投入的主要機械設備表
三、投入勞動力計劃(詳見后附勞動力計劃表)
表2 勞動力計劃表,可視施工現場實際情況及時作出調整,增減各工種施工人員
四、施工機械、工程材料進場計劃:
開工前三天所有施工機械進入施工現場,所需材料的60%,進入現場倉庫。至承擔工程量完成50%時,根據工程材料的單位實際用量將所需工程材料一次進齊。
第六部分:確保工程質量的技術組織措施
為了達到這一目標,在整個施工過程中,我們將以質量管理為中心,視工程質量為生命,堅持以人為本,嚴格過程控制,持續質量改進;努力完善保修服務,為業主提供滿意的產品;編制項目《質量計劃》、《質量保證制度》、《過程精品實施計劃》,并把質量職能分解,嚴格按照計劃實施,確保每一道工序都是優質,都是精品,以過程精品鑄造精品工程。
6.1建立以項目經理為首的質量保證體系
我公司是通過國家質量認證的可信可靠單位,對本工程我公司將嚴格按照GB/T19001-2000標準要求建立質量管理體系。在履行過程中,我公司將全面貫徹ISO9001:2000《質量管理體系》內容,建立建全質量體系組織結構,優化資源配置,建立由項目經理直接領導的由各職能部門負責人組成的質量保證體系,以確保各質量體系要素和最終質量結果實施全過程、多方位、多層次的監控,確保各項質量目標的實現。
6.1.1質量保證組織制度
(1)材料進場檢驗制度:
本工程的各類防腐材料必須具有出廠合格證,并根據國家夫范要求分批量進行抽檢,抽驗不合格的一律不準使用,因使用不合格材料造成的質量事故要追究驗收人員的責任。
對不合格的分項、分部和單位工程必須進行返工,有關責任人員對出現不合格品的原因采取必要的糾正和預防措施。
(2)質量文件記錄制度:
質量記錄是質量責任追溯的依據,以求真實和詳盡。各類現場操作記錄及材料試驗記錄、質量檢驗記錄等要妥善保管,特別是各類工序接口的處理,應詳細記錄當時的情況,理清各方責任。
(3)質量保證措施制度:
原材料的材質證明、合格證、復檢報告、各種試驗的分析報告。
6.1.2組織措施
建立高效的質量管理組織機構,由項目經理負責對工程質量、方針、目標的制訂和實施,在確定了項目方針目標后,組織成員對質量目標實行分解,明確其基本要求和控制優良標準的實施,抓預防進行超前質量意識教育,組織施工人員了解工程概況、施工規范、操作規程和質量驗收標準,進行技術交底和質量通病的防治教育,掌握施工要領及質量要求,做到人人心中有標準,個個干中求質量。你好男孩女孩你好你好你好
(1)工作質量
質量保證的核心是人的工作質量,凡參加施工的全體干部和職工都要認真學習掌握質量保證措施,學習施工組織設計,施工方案和有關的規程、規范。
項目經理為質量直接責任人,各專業班組長分頭把關的質量保證體系、使各道工序、各個環節都能按程序運轉,各部門明確職責,形成良性循環。
(2)在施工中做好下列七項工作:
(2.1)組織技術負責人、施工員、技術員認真研究圖紙,領會設計意圖,確定主要分項分部工程,功能性施工項目與特殊工序的重點質量管理部位,現行規范及質量驗收標準精心組織施工。
(2.2)編制好分部分項工程施工措施和雨季施工措施。
(2.3)配備專職質量檢查人員,作好施工工序的質檢工作,并積極配合甲方、監理部門及質監部門的檢查。
(2.4)配備專職技術人員收集整理技術資料。
(2.5)施工時由專業施工人員現場操作,確保施工質量。
6.1.3質量保證措施
(1)加強原材料的驗收工作,不合格的產品不得用于本工程。
(2)對特殊工序?qū)κ┦┕と藛T進行技術交底。
(3)施工材料嚴格按照配比進行調配。
(4)掛牌施工,把質量負責分攤到各個施工人員。
第七部分:確保工程安全文明施工的技術組織措施
我公司是通過ISO9001與ISO14001雙體系認證的企業,為保證施工現場的工作環境,根據我公司《質量/環境手冊》、《質量/環境管理體系 程序文件匯編》,結合相關管理制度,特制定以下措施。
7.1安全文明施工措施
1、參加現場施工人員都必須接受安全技術教育,開工前由工地安全技術人員負責教育,對新進廠的工人必須進行兩級安全教育,工地由安全員負責,班組由不脫產安全員負責。
2、現場施工負責人以及管理人員均應帶頭遵守安全制度及規定,認真貫徹現場施工安全規定,并經常深入班組檢查督促,對現場安全負責。
3、進入施工現場應戴安全帽,高空作業應系好安全帶,經常檢查防護用品的安全可靠性,施工人員進入現場必須穿防靜電服、工作鞋,禁穿拖鞋、涼鞋。
4、施工現場應懸掛安全標志牌,危險地應設安全保障或掛牌明示,并劃格出安全界區。
5、現場使用施工機械設備,現場使用防爆設施需要專人管理?,F(xiàn)場施工照明燈離地面不能超過一米,罐壁不能掛照明燈以及其他設施,臨時電纜電路防爆風機、防爆燈具材料的堆放應由分管責任人員統一規劃,作好安全、文明施工。
6、從事高空作業人員應進行體格檢查,患有高血壓、心臟病及不適宜高空作業人員,不得從事高空作業。
7、高空作業人員應將材料,機具、工具放置妥當,以免下落傷人,嚴禁隨意往下亂扔物件。
8、所有用電設備,均應安裝漏電保護器,以保人身安全。
9、電源的引入施工罐體內應有良好絕緣,并應采取保護性措施。
10、現場臨時用電設施的拆裝,不得私自進行,均應由電工負責。
11、因油漆易燃品,施工現場嚴禁帶火種,不準抽煙。
12、施工現場應配置一定數量的消防器材,如滅火器等。
13、施工期間,給所有員工投意外傷害保險。
14、防火措施
(1)在防腐作業區內嚴格遵守煙火管理規定,在區內不準吸煙、動火。
(2)施工現場、庫房、辦公室、住宅區的地方放置輕便滅火器,且藥量充足有效,并保持會使用消防器材,掌握一定消防技術和理論知識。
(3)對動力設備、切割、電器設備進行重點防護。
(4)易燃易爆物品(油漆、化學物品、油品、溶劑等)應由專人保管,存放地點保持通風良好。
(5)在同罐區施工時,所有照明用具必須使用防爆設施。
15、消防措施
(1)施工現場應建立和執行防火管理制度,由項目經理總負責,由安全員工專管。
(2)油漆、稀釋劑等易燃物品應放在專用倉庫,配備消防設施如滅火器和消防砂箱等,嚴禁煙火。
(3)施工現場設置符合消防要求的消防設施,并保持完好的備用狀態。油漆涂裝現場及附近區域禁止吸煙。
(4)所有工地人員要加強安全教育,懂得必要的防火、滅火知識。
(5)現場設置防火標志牌,任何人不得私自挪動標志牌和消防設施。

2017年10月
